1. 建築知識
  2. 図面
  3. 建築図面入門
  4. 設計図書とは|図面と仕様書の違い・含まれる5つの書類・優先順位と読み方

設計図書とは|図面と仕様書の違い・含まれる5つの書類・優先順位と読み方

編集部 読了 約11分

  • 設計図書とは、何のこと?
  • 図面と仕様書は、どう違うの?
  • 書類どうしが食い違ったら、どれに従うの?

設計図書(せっけいとしょ)は、工事に使う図面と仕様書を合わせた呼び名です。国の工事では5つの書類を設計図書とし、食い違ったときは質問回答書から標準仕様書までの決まった順に従います。

図面には材料や工事のやり方の名前を書き、やり方の中身は仕様書に書く、という分担です。この記事では、設計図書の読み方と、作る人と使う人、保存期間、設計変更まで取り上げます。

この記事の内容は、建築士法・同施行規則・建築基準法と国の工事の基準で、2026年9月と10月に確かめたものです

建築図面が何のためにあり、誰が使うかは、建築図面とは何か|種類・なぜ必要か・誰が使うかで解説しています。

設計図書とは、工事に使う図面と仕様書のこと

机の上に、何枚もの図面の束と、厚い冊子の仕様書が並んでいる
図面の束と仕様書の冊子が並んだイメージ。編集部が生成AIで作成

設計図書は、建築工事の実施に必要な図面と仕様書のことです(建築士法 第2条第6項、建築基準法 第2条第十二号)。上の絵の図面の束と仕様書の冊子を合わせたものが、設計図書にあたります。

図面は建物の構造などを細かく示した図で、仕様書は工事の中身や手順を説明した書類です。「図書」という語は、もとは絵と書物を合わせた言い方で、設計図書の「図書」も図面と仕様書を指します。

法律の言葉では、自分の責任で設計図書を作ることを「設計」と呼びます(建築士法 第2条第6項)。考えるだけでなく、図面と仕様書に書き上げるところまでが設計です。

この記事では、国の役所の建物の工事(官庁営繕)のために国土交通省が決めた基準を、まとめて「国の工事の基準」と呼びます。公共建築工事標準仕様書や建築工事設計図書作成基準などが、これにあたります。

国の工事の基準は国の建物のためのもので、ふつうの家の設計図書が、この基準と同じ形とは限りません。

図面の中にも、設計図書に入らない図があります。実物と同じ寸法で描く現寸図と、それに類する図です(建築士法 第2条第6項、建築基準法 第2条第十二号)。

外す理由は、条文には書かれていません。国の工事の基準では、現寸図は、工事を請け負った側(受注者)が工事を始める前に作る図で、設計者が作る設計図書とは作る人が違います。

設計者が描く図面と、受注者の側が作る図面の違いは、設計図・施工図・竣工図|図面の段階で解説しています。

図面には名前を書き、やり方は仕様書に書く

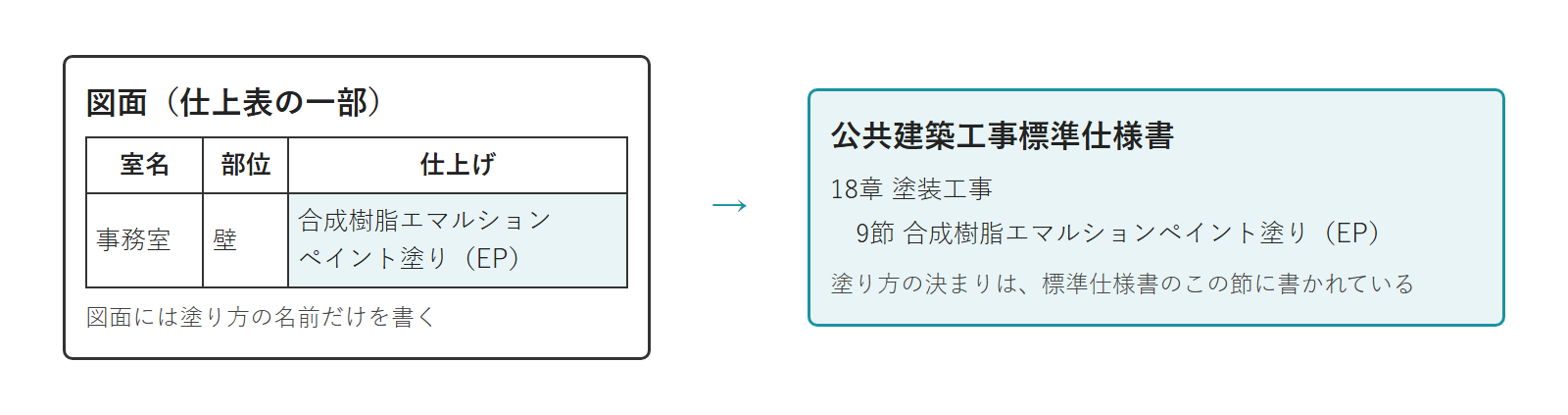

図面の仕上げの欄に書かれた材料の名前から、その塗り方を決める標準仕様書の節へ矢印を向けた図
左の図面(仕上表の一部)の「仕上げ」の欄から、右の標準仕様書の18章9節へ向かう矢印を見る。「室名」は部屋の名前、「部位」は壁や床などの場所。「(EP)」は、標準仕様書でこの塗り方に添えられた略号。部屋と材料は例。国の工事の基準をもとに編集部が作成

図面と仕様書の違いは、図面には材料や工事のやり方の名前を書き、やり方の中身は仕様書に書くことです(国の工事の基準)。

国の工事の基準では、仕様書を標準仕様書と特記仕様書の2種類に分け、図面とあわせて次のように書き分けます。

書類何を書くか
図面材料や工事のやり方の名前(標準仕様書に書かれたとおりの名前)
標準仕様書多くの工事に共通する、材料と工事のやり方の決まり
特記仕様書その工事だけの決まり

標準仕様書は、国土交通省が決めた「公共建築工事標準仕様書(建築工事編)」です。名前に「公共」とありますが官庁営繕のための仕様書で、建物を新しく建てる工事と、建て増す工事に使います。

建物を直す工事と木造の建物の共通の仕様書は別で、公共建築改修工事標準仕様書と公共建築木造工事標準仕様書です。

令和7年版の標準仕様書は、1章「各章共通事項」から23章「植栽及び屋上緑化工事」までの23の章でできています。2章から後は、鉄筋工事・コンクリート工事・塗装工事など、工事の種類ごとの章です。

たとえば、事務室の壁の仕上げに「合成樹脂エマルションペイント塗り」とだけ書いた仕上表(建物の仕上げを表す図面)があるとします。その塗り方の決まりは、標準仕様書の18章「塗装工事」の9節にあります。

18章9節で決めてあるのは、塗る順番(下塗り・中塗り・上塗り)、使う塗料の規格、面積あたりに塗る量です。図面にあるのは塗り方の名前だけなので、図面を見ただけでは工事の中身は全部は分かりません。

標準仕様書で決まっているやり方の中身は、図面と特記仕様書には書きません。図面と特記仕様書に書くのは、次の3つです。

  • 標準仕様書が「特記による」とした事項
  • 標準仕様書に無い材料や工事のやり方を使うこと
  • 標準仕様書の決まりとは別のやり方にすること

図面の種類は、建築図面の3つの種類|意匠図・構造図・設備図で解説しています。図面に書く材料の名前の決まりも、仕上表の下地と仕上げの表記|材料の名前の書き方にまとめました。

国の工事では、5つの書類を設計図書とする

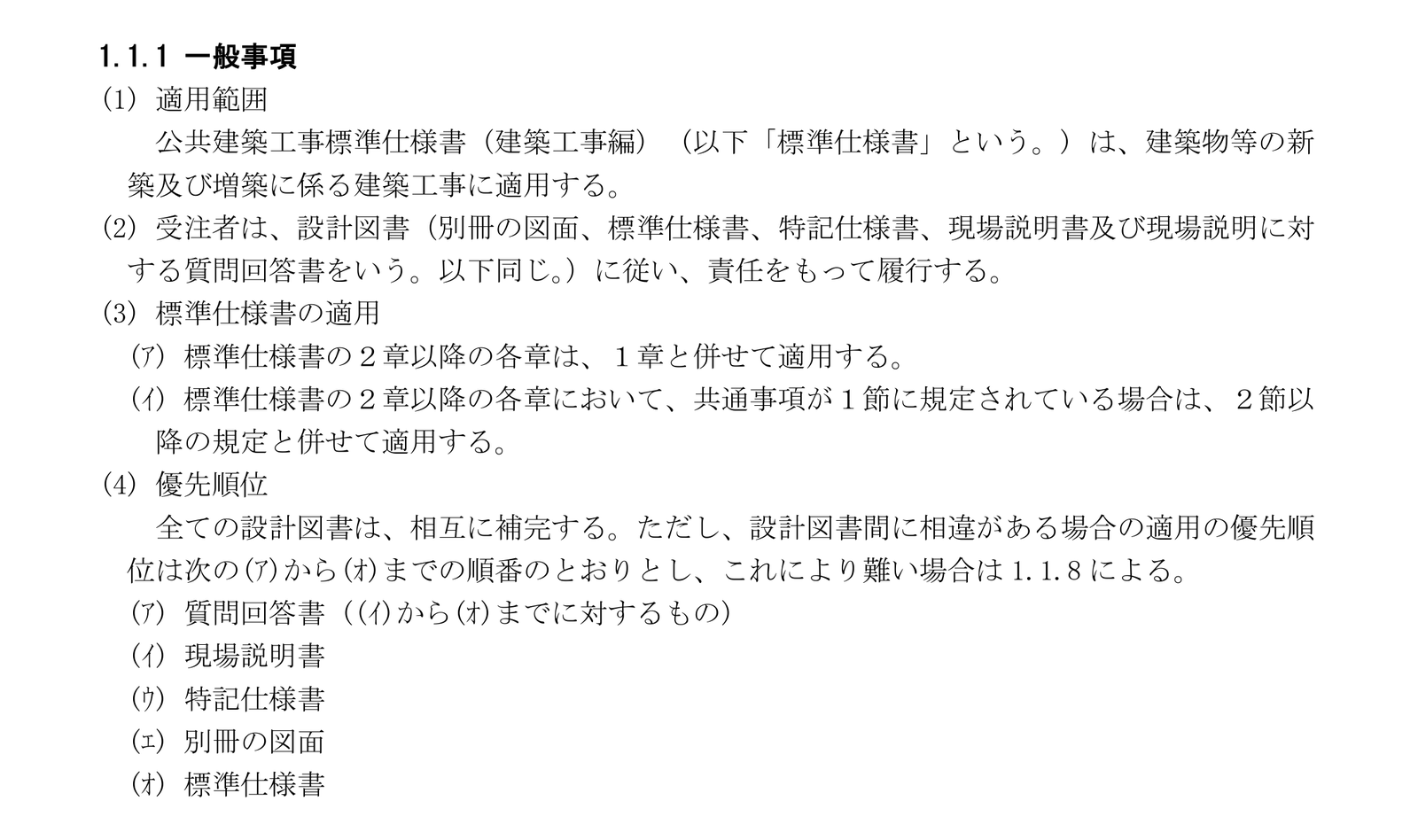

公共建築工事標準仕様書の1.1.1 一般事項の(1)から(4)までの文章を切り出した画像
(2)の、設計図書に入る5つの書類を見る。出典:国土交通省「公共建築工事標準仕様書(建築工事編)令和7年版」1.1.1 を切り出して編集部が作成

法律の定義では、設計図書は図面と仕様書の2つです。国の工事の基準では、受注者が従う設計図書を、次の5つとしています。

書類中身
別冊の図面その工事の図面をまとめたもの
標準仕様書公共建築工事標準仕様書(建築工事編)
特記仕様書その工事で決めることと、標準仕様書と違うことを書いた仕様書
現場説明書工事を頼む前に、請け負いたい人たちへ現場で行う説明(現場説明)を書面にしたもの
質問回答書現場説明に対して出た、現場説明書・特記仕様書・別冊の図面・標準仕様書についての質問への答え

現場説明を開くのは、ふつうは工事を頼む側です。設計図書に表しきれない現場の様子や交通、工事に使う水や電気などを説明します。

別冊の図面は、1つの工事でも何枚もあり、表紙から決まった順に並べる決まりです。この並べ方など、国の工事の図面の作り方を決めているのが、建築工事設計図書作成基準です。

並び方は、建築図面一式の並び|表紙・図面目録から設備図までで解説しています。特記仕様書に何が書かれるかは、特記仕様書とは|標準仕様書との違い・書かれる内容と読み方を見てください。

設計図書の優先順位は、質問回答書から標準仕様書の順

国の工事で、5つの書類が食い違ったときに従う順番。1 質問回答書、2 現場説明書、3 特記仕様書、4 別冊の図面、5 標準仕様書
国の工事の基準で、5つの書類が食い違ったときに従う順番。編集部が作成

5つの書類が食い違ったときは、質問回答書 → 現場説明書 → 特記仕様書 → 別冊の図面 → 標準仕様書の順に従います(国の工事の基準)。

5つは、お互いに足りない所を補い合う書類ですが、同じ事柄が2つの書類で違って書かれることもあるからです。

順番書類
1質問回答書
2現場説明書
3特記仕様書
4別冊の図面
5標準仕様書

別冊の図面は4番目です。この順にした理由は、標準仕様書には書かれていません。

標準仕様書は5番目なので、図面や特記仕様書に標準仕様書と別のやり方が書かれていれば、その工事ではそちらに従います。前の節の、図面と特記仕様書に書く3つ目にあたる場合です。

表の順番のとおりにするのが難しいときは、受注者が監督職員と協議して決めます。監督職員は工事の契約にもとづいて置かれる職員です。

協議とは、話し合って結論を出し、その結果を書面に残すことを指します。

読むときは、優先順位の高い書類から開く

設計図書の読み方の例。1 質問回答書と現場説明書を先に読む、2 特記仕様書を見る、3 図面を読み標準仕様書の章を引く、4 食い違いは優先順位で決める
優先順位をもとにした読み方の例。編集部が作成

設計図書を読むときは、優先順位の高い書類から開き、図面は特記仕様書のあとに読むのがおすすめです。食い違ったときに先に従うのは、優先順位の高い書類だからです(この節の手順は編集部の勧め)。

  1. 質問回答書と現場説明書があれば、先に読んでおく(優先順位の1番と2番)
  2. 特記仕様書で、標準仕様書と違うことと、「特記による」とされた事項の中身を見る
  3. 図面を読み、材料や工事のやり方の名前を、標準仕様書の章で引く
  4. 書類どうしで食い違う所があれば、優先順位の順で従う書類を決める

3の例として、仕上表の「合成樹脂エマルションペイント塗り」から標準仕様書の18章9節を引く読み方を、「図面には名前を書き、やり方は仕様書に書く」の節で見ました。

図面を読む順番は、建築図面の見方|読む順番と、図面の種類・線・記号・縮尺の基本で解説しています。

設計者が作り、工事施工者が従い、工事監理者が照らし合わせる

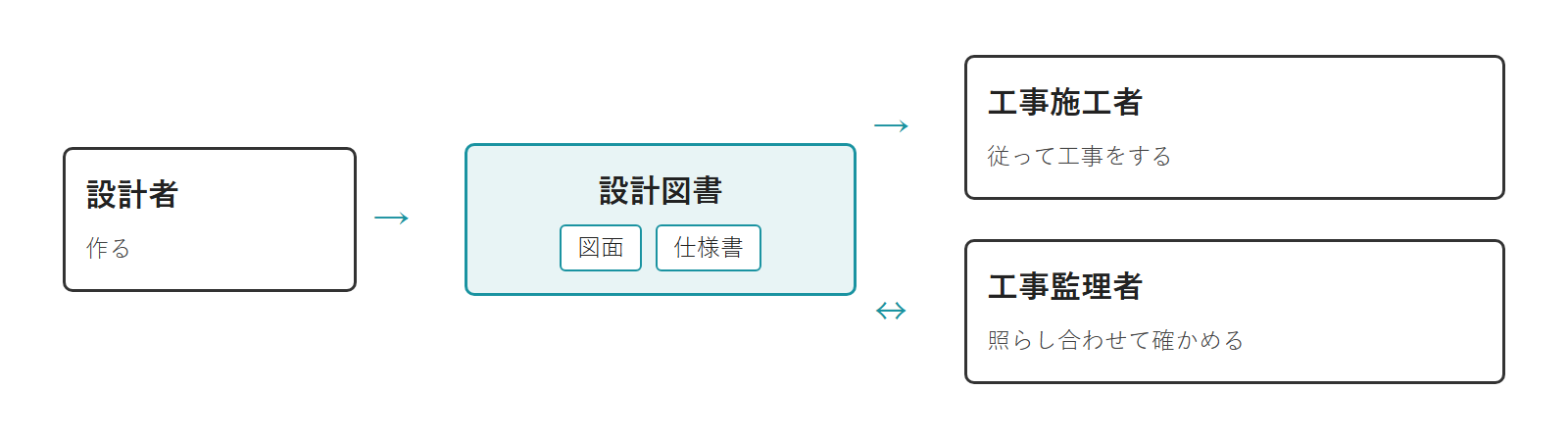

真ん中の設計図書(図面と仕様書)に、設計者・工事施工者・工事監理者の3者から矢印がつながった図
設計者が作った設計図書に、工事施工者が従い、工事監理者が照らし合わせる。→は作る・従うの向き、↔は照らし合わせることを表す。建築士法 第2条・第18条と建築基準法 第2条をもとに編集部が作成

設計図書を作るのは設計者です。工事施工者は設計図書に従って工事をし、工事監理者は工事と設計図書を照らし合わせて確かめます。

役目何をするか
建築主建物の工事を頼む人(建築基準法 第2条第十六号)。設計や工事監理を建築士の事務所に頼むのも建築主(建築士法 第24条の7)
設計者自分の責任で設計図書を作る人(建築基準法 第2条第十七号)
工事施工者工事を請け負った人と、人に頼まずに自分で工事をする人(建築基準法 第2条第十八号)。国の工事の基準では、工事を請け負った側を受注者と呼ぶ
工事監理者工事を設計図書と照らし合わせ、そのとおりに行われているかを確かめる人(建築士法 第2条第8項)

人に頼まずに自分で工事をする人は、建築主にも入ります(建築基準法 第2条第十六号)。この場合、建築主と工事施工者は同じ1人です。

法律で決まった大きさや造りの建物では、設計と工事監理を、建築士がしなければなりません(建築士法 第3条〜第3条の3)。

そうした建物の工事では、建築主は、建築士である工事監理者を決めなければなりません(建築基準法 第5条の6第4項)。

工事が設計図書のとおりでなければ、工事監理者である建築士は、すぐ工事施工者に伝えて、直すよう求めます(建築士法 第18条第3項)。工事施工者が従わないときは、建築士がそのことを建築主に報告します(同)。

国の工事の基準では、受注者は設計図書を工事の現場に備えておく決まりです。

監督職員も工事が設計図書に合っているかを判断しますが、建築士法で決まった工事監理者とは、もとになる決まりが別です。

主な図面は15年保存し、工事の途中で変わることもある

建築士事務所が保存する図書の表。設計図書のうち配置図・各階平面図など、構造計算の図書、工事監理報告書と、保存する期間15年
建築士法 第24条の4と同施行規則 第21条をもとに編集部が作成。保存する図書の一部

設計図書は、作ったあとも保存の決まりがあり、工事の途中で中身が変わることもあります。この節で見るのは、次の2つです。

  • 保存:建築士事務所は、設計図書の主な図面を15年保存する
  • 変更:設計変更は、現場の状況が設計図書と違うときなどに行う

建築士事務所は、設計図書の主な図面を15年保存する

建築士事務所の開設者は、事務所の建築士が業務として作った設計図書のうち、主な図面を保存します。期間は、作った日から15年間です(建築士法 第24条の4第2項、建築士法施行規則 第21条第4項・第5項)。

保存する図面は、配置図・各階平面図・立面図・断面図・基礎伏図・床伏図・小屋伏図・構造詳細図などです。工事監理報告書も、同じく15年間保存します(建築士法施行規則 第21条第4項・第5項)。

設計変更は、現場の状況が設計図書と違うときなどに行う

設計変更は、工事の途中で、もとの設計図書の内容を変えることです。設計図書と現場の状況や条件が違うときなどに行います。

設計変更の手続きは工事の契約で決まるので、この記事では扱いません。

設計図書は、優先順位を手もとに置いて読もう

この記事のまとめの表。設計図書とは、図面と仕様書の違い、国の工事の5つの書類、優先順位、読み方、作る人・使う人と保存
この記事のまとめ。編集部が作成

設計図書は工事に使う図面と仕様書を合わせた呼び名で、国の工事では5つの書類が食い違ったときに従う順番が決まっています。この記事で見たことは、次の6つです。

  • 設計図書とは:建築工事に必要な図面と仕様書(現寸図などを除く)
  • 図面と仕様書の違い:図面には名前を書き、やり方は仕様書に書く。仕様書は標準仕様書と特記仕様書
  • 国の工事の5つの書類:別冊の図面・標準仕様書・特記仕様書・現場説明書・質問回答書
  • 優先順位:質問回答書 → 現場説明書 → 特記仕様書 → 別冊の図面 → 標準仕様書
  • 読み方(編集部の勧め):優先順位の高い書類から読み、図面の名前から標準仕様書を引く
  • 作る人・使う人と保存:設計者が作り、工事施工者が従い、工事監理者が照らし合わせる。建築士事務所は主な図面を15年保存する

設計図書を受け取ったら、質問回答書・現場説明書・特記仕様書を読んでから、図面を開いてみてください。

会員登録(無料)

記事やテーマのお気に入り・学習履歴・フォローが使えます。

この記事について

PERSC編集部が、建築の制作に関わる知識を実務目線で整理しています。内容は公開・更新日時点の情報にもとづきます。誤りや古い情報にお気づきの場合はお問い合わせよりご連絡ください。

あわせて読みたい
